海外展台搭建怎么做?本文详解2026年深圳广州企业赴德国美国参展的展台搭建8步全流程:需求确认、方案设计、展馆审核、材料制作、国际运输、现场安装、验收与撤展,附时间倒排表、4大避坑提醒、赴德参展真实案例与FAQ。

海外展台搭建到底怎么做?一句话概括:把它拆成 8 个步骤——需求确认、方案设计、展馆审核、材料制作、国际运输、现场安装、验收开展、撤展结算,每一步卡准时间节点,新手企业也能一次做对。2026 年,越来越多深圳、广州制造与外贸企业赴德国、美国、中东参展,但海外展台搭建规则严、材料受限、人工贵、时间紧,任何一个环节踩空都可能导致展台开展前无法交付。本文按真实执行顺序,把海外展台搭建全流程逐步讲清,并附时间表、负责方与关键提醒,供参展团队直接对照执行。

为什么海外展台搭建必须按流程管理?

和国内参展不同,海外展会的展馆审核、消防与结构规范、施工时段都有硬性规定:欧洲展馆对环保材料要求高,部分展会限制油漆与木结构;美国展馆有工会施工规则,加班费用高昂;布展时间普遍只有 2–3 天,超时施工按展馆标准付费。展品还涉及海运、空运与清关,提前 4–8 周就要发运。也就是说,海外展台搭建是一个横跨 4–12 个月、涉及设计公司、搭建商、货代、展馆多方协作的项目,只有按流程和时间表推进,才能把风险与成本都控制住。

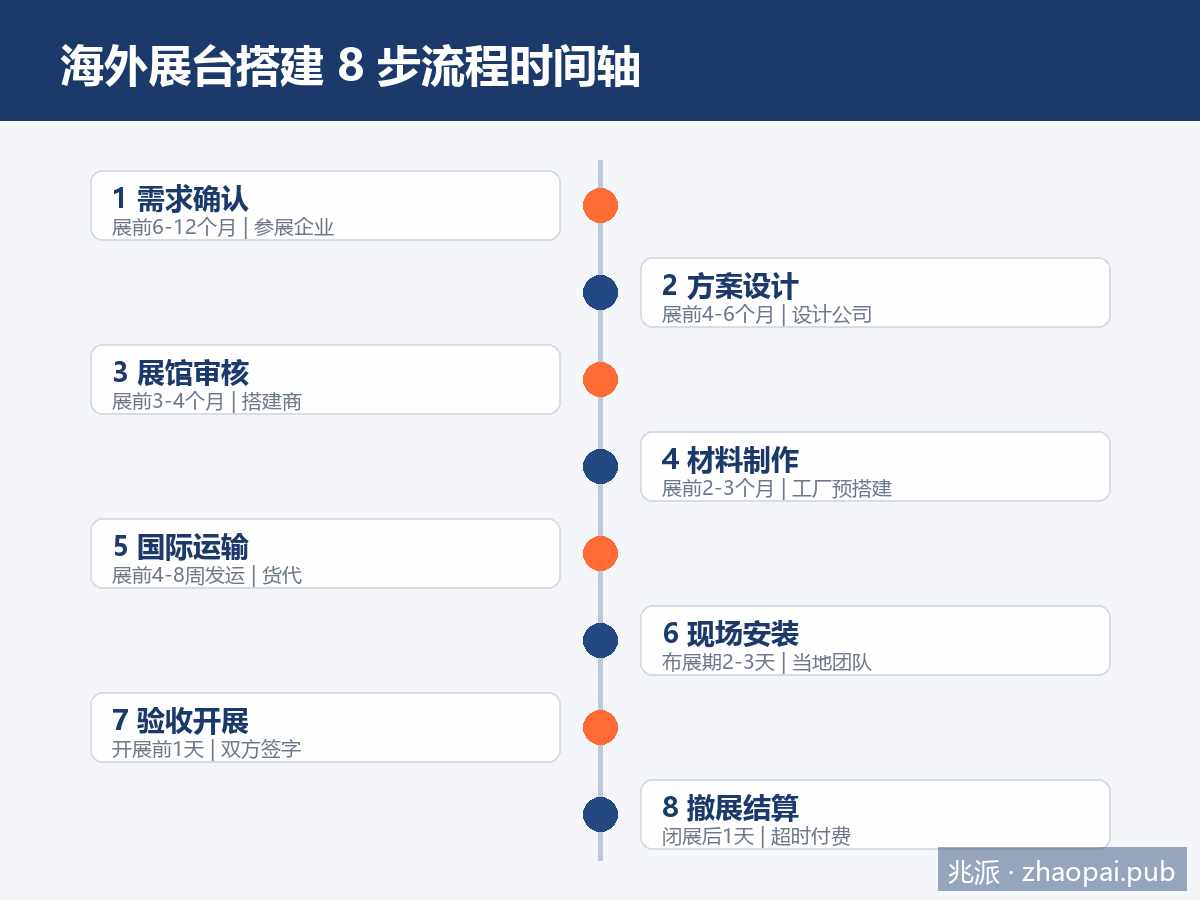

2026海外展台搭建8步流程时间轴:从需求确认到撤展结算

海外展台搭建 8 步全流程(含时间与负责方)

第 1 步:需求确认与预算立项(展前 6–12 个月 | 参展企业)

先明确三件事:参展目标(品牌曝光还是现场成交)、展位面积与位置、总预算区间。同时收齐三类资料交给搭建方:品牌资料(VI、Logo、品牌色)、产品资料(尺寸、卖点、演示需求)、展会资料(展位图、面积、展馆规则)。大型国际展建议提前 6–12 个月启动,这一步定得越清楚,后面返工越少——需求不清正是展台设计返工的第一大原因。

第 2 步:方案设计与效果图确认(展前 4–6 个月 | 设计公司)

设计公司根据需求输出空间规划、平面布局、视觉与灯光设计方案,并提供 3D 效果图供确认。审图时重点核对三点:结构是否安全、品牌视觉是否一致、功能分区是否合理(接待区、展示区、体验区、洽谈区、储藏区是否齐备)。欧洲展会偏好简约环保的模块化设计,美国流行开放空间与多媒体,方案要贴合目标市场审美。

第 3 步:展馆图纸审核(展前 3–4 个月 | 搭建商)

特装展位必须向展馆提交设计图、结构计算书与消防材料证明,通过审核后才能施工。注意各展馆的高度限制(特装通常不超过 6 米)、双层结构额外审批以及阻燃等级要求。德国展馆审核尤其严谨,资料常需德语版本,务必给审核留足 4 周以上缓冲。

第 4 步:材料制作与预搭建(展前 2–3 个月 | 搭建商工厂)

常用材料按需选择:木结构造型自由、适合复杂异形;铝型材环保可重复使用、拆装快,是欧洲展会主流;亚克力适合灯箱与展示柜;LED 大屏负责品牌动态展示。制作完成后建议在工厂预搭建一次,提前发现尺寸与材质问题——尺寸错误和材质不符是现场返工的两大高发原因,在国内改远比在海外展馆改便宜。

第 5 步:国际运输与清关(展前 4–8 周发运 | 货代/搭建商)

运输方式按预算与时效选:海运经济但慢,空运快但贵,小件可走国际快递。展品与样品可办理 ATA 单证册,实现临时进出口免税。发运前确认清关文件齐全、购买运输保险并全程跟踪物流。给运输留出缓冲期,宁可货等人,不能人等货。

第 6 步:现场安装施工(布展期 2–3 天 | 当地施工团队)

海外展馆布展时间通常只有 2–3 天,特装展台需要精确排班:以 54㎡ 展台为例,一般安排 6 名以上工人。现场管理四要点:材料按时进场、工人协调、进度控制、安全合规(结构稳定、阻燃材料、用电走线合规、紧急通道畅通)。建议配双语监理并建立即时沟通群组,避免语言不通导致的执行偏差。

第 7 步:验收与开展(开展前 1 天 | 企业+搭建商)

对照合同与效果图逐项验收:结构安全、视觉一致、功能完整、灯光与多媒体正常,拍照留档并双方签字。开展期间搭建商应留守应急人员,准备备用件与应急预案,随时处理灯光、电气或结构小问题。

第 8 步:撤展与结算(闭展后 1 天 | 搭建商)

海外撤展时间通常仅 1 天,超时付费。提前确定物资去向:可复用的铝型材结构回运或当地仓储,一次性材料按展馆要求分类清运。最后核对结算清单——设计费、制作费、搭建费、运输费、加班费逐项对账,确认无误后完成付款闭环。

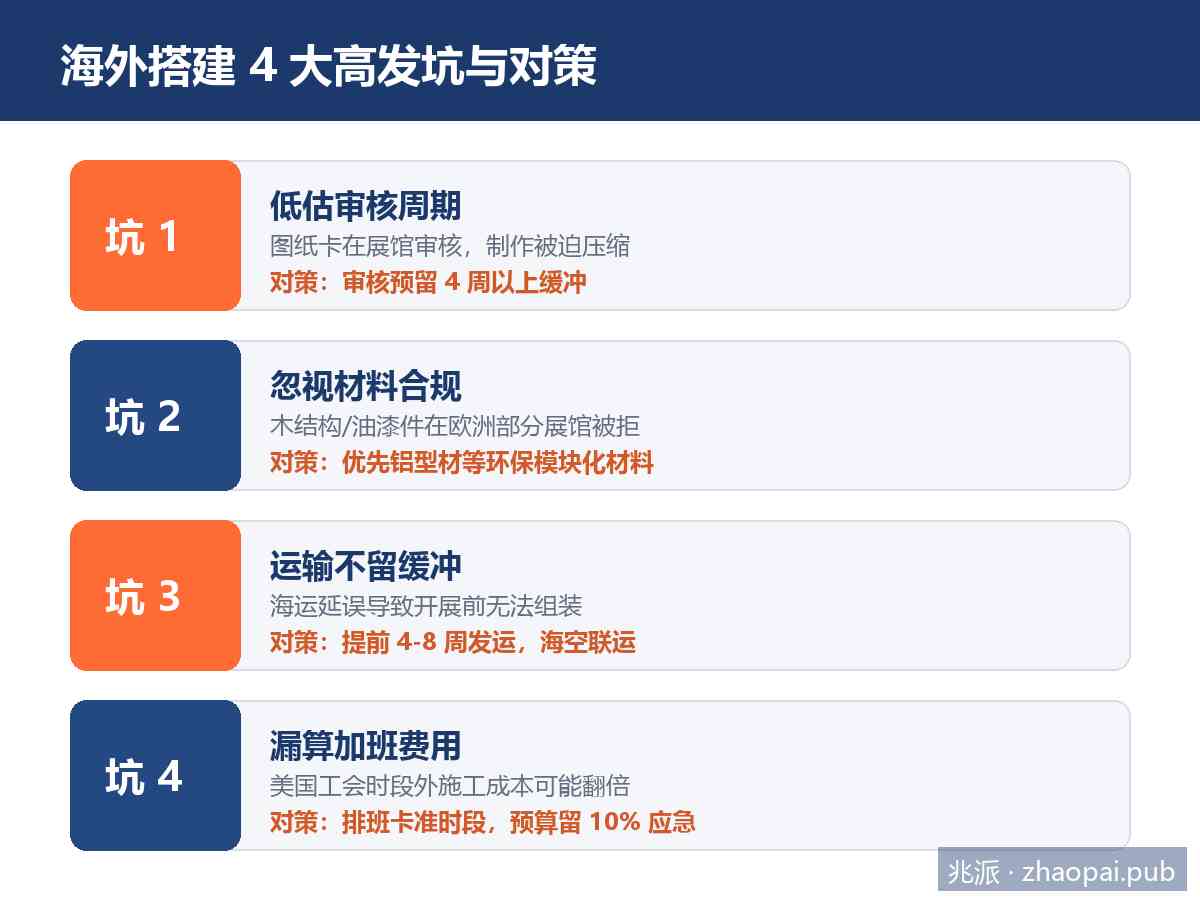

海外展台搭建关键提醒:材料选择、展馆审核与布展排期

关键提醒:最容易踩坑的 4 个环节

一是低估审核周期,图纸卡在展馆审核导致制作压缩;二是忽视材料合规,木结构与油漆件在欧洲部分展馆直接被拒;三是运输不留缓冲,海运延误让展台开展前无法组装;四是没算加班费,美国展馆工会时段外施工成本可能翻倍。对策就一句话:每一步都比计划再提前两周,并把预算的 10% 留作应急金。

实用工具:一张时间倒排表

建议参展团队用倒排表管理:展前 12 个月立项、6 个月定方案、4 个月过审核、3 个月完成制作、8 周发运、布展期进场施工、开展前 1 天验收、闭展当天撤展。把每个节点的负责方与交付物写进表格,每两周核对一次进度,海外参展就不会失控。

真实案例:广州机械企业首次赴德参展的 5 个月倒排

2026 年上半年,一家广州工业机械企业首次参加德国汉诺威工业展,展位 45㎡。兆派团队接手时距开展仅 5 个月,时间紧张:第 1 个月完成需求确认与 3D 方案,采用铝型材模块化结构以满足德方环保要求并压缩制作周期;第 2 个月提交德语版结构与消防资料,一次通过展馆审核;第 3 个月国内工厂完成制作并预搭建校验尺寸;随后主体结构海运发德,精密样机走空运;布展期由当地团队 3 天完成安装,配双语监理现场协调。展会 5 天,该展台接待专业观众 400 余人,收集意向客户 180 余条。可复用的经验是:时间紧就选模块化铝型材 + 海空联运,并把展馆审核资料做成德语版一次过审,省下的每一周都是钱。

常见问题 FAQ

海外展台搭建需要提前多久准备?

国际展会建议提前 4–6 个月,大型国际展 6–12 个月。时间主要消耗在方案设计、展馆审核、材料制作与国际运输四个环节,其中运输需提前 4–8 周发运。

海外展台搭建费用大概多少?

受面积、材料、复杂度与举办国人工影响较大。欧美展会特装展台综合成本通常显著高于国内,主要贵在当地人工与运输;采用模块化铝型材、提前制作与利用当地资源可有效降低成本。

展品运输选海运还是空运?

大件结构与非紧急展品选海运(经济但慢,提前 4–8 周发运);精密样机或时间紧张的物件选空运;小件资料可走国际快递。样品展品建议办理 ATA 单证册享受临时进出口免税。

展馆审核不通过怎么办?

常见原因是结构计算不全、超高或材料阻燃等级不够。应按展馆意见修改图纸并补充证明文件重新提交,因此审核环节务必预留至少 4 周缓冲,避免影响制作排期。

布展时间不够怎么办?

优先选模块化、预搭建过的结构以压缩现场工时;提前向展馆申请加时(按标准付费);关键工序排在第一天完成,灯光调试与细节留在最后。人手按面积配足,54㎡ 建议 6 人以上。

如何选择海外展台搭建公司?

看四点:目标国当地资质与施工资源、同展会同行业落地案例、双语沟通与响应速度、报价是否把设计费制作费搭建费运输费加班费列清。有当地团队的搭建商能大幅降低现场风险。

结语与咨询

海外展台搭建并不神秘,按"8 步流程 + 时间倒排表"推进,每一步盯住负责方与交付物即可稳稳落地。兆派 zhaopai.pub 为深圳、广州及全国企业提供从展台设计搭建展会展览策划执行参展酒店机票预订展会政府补贴申报的一站式海外参展服务。如需针对具体展会的搭建方案、时间表与报价,欢迎访问 www.zhaopai.pub 咨询。更多国际展览行业规范可参考 国际展览业协会(UFI) 发布的行业指引。
