模块化展台复用成本怎么算?五项成本模型、四个适用条件与落地避坑

模块化展台复用成本怎么算?五项成本模型、四个适用条件与落地避坑

模块化展台值不值得做,要算复用总账而不是单站报价。本文给出五项成本模型(首次制作摊销、每站画面更换、站间运输、仓储保管、现场拼装)的算账口径,四个适用性判断条件(年站数、面积一致性、视觉稳定性、仓储物流可行性),从决策到首站的五个落地步骤,以及最常见的四个坑。

模块化展台复用成本账:制作摊销、画面更换、运输、仓储、现场拼装五项成本模型

模块化展台是否值得投入,核心不是看单站报价,而是看"复用总账":把一套可拆装框架的制作成本摊到全年各站,再加上每站的画面更换、运输、仓储和现场拼装费用,与"每站重做一次性展台"的合计成本对比。本文面向一年参加 2 站以上展会、正在考虑是否做模块化展台的市场与项目负责人,给出五项成本的算账方法、四个适用性判断条件、落地步骤和最常见的四个坑。文中方法与经验来自兆派展览多站巡展项目实践;具体价格、仓储费率和各展馆施工规则因项目而异,本文只给口径不给数值(信息核验截至 2026-07-28)。

一、模块化展台是什么:一套框架 + 可替换的视觉层

模块化展台通常由两层构成:

  • 结构层(复用部分):铝型材立柱横梁、标准化墙板、灯箱框体、地台与家具等,可拆装、可多次运输重复使用,是前期投入的主体;
  • 视觉层(每站更换部分):喷绘画面、张拉布、贴膜和主题装饰件,每站按展会主题和主推产品更换,成本相对低。

模块化的本质是把"造型"尽量固化在结构层、把"信息"放在视觉层。这决定了它的适用边界:品牌形象稳定、展位面积相近的多站参展最受益;每站造型都要大改的企业,模块化省不了多少钱。关于铝型材与木结构本身的材料差异,可参考展台搭建材料怎么选,本文不再重复。

二、复用成本账怎么算:五项成本模型

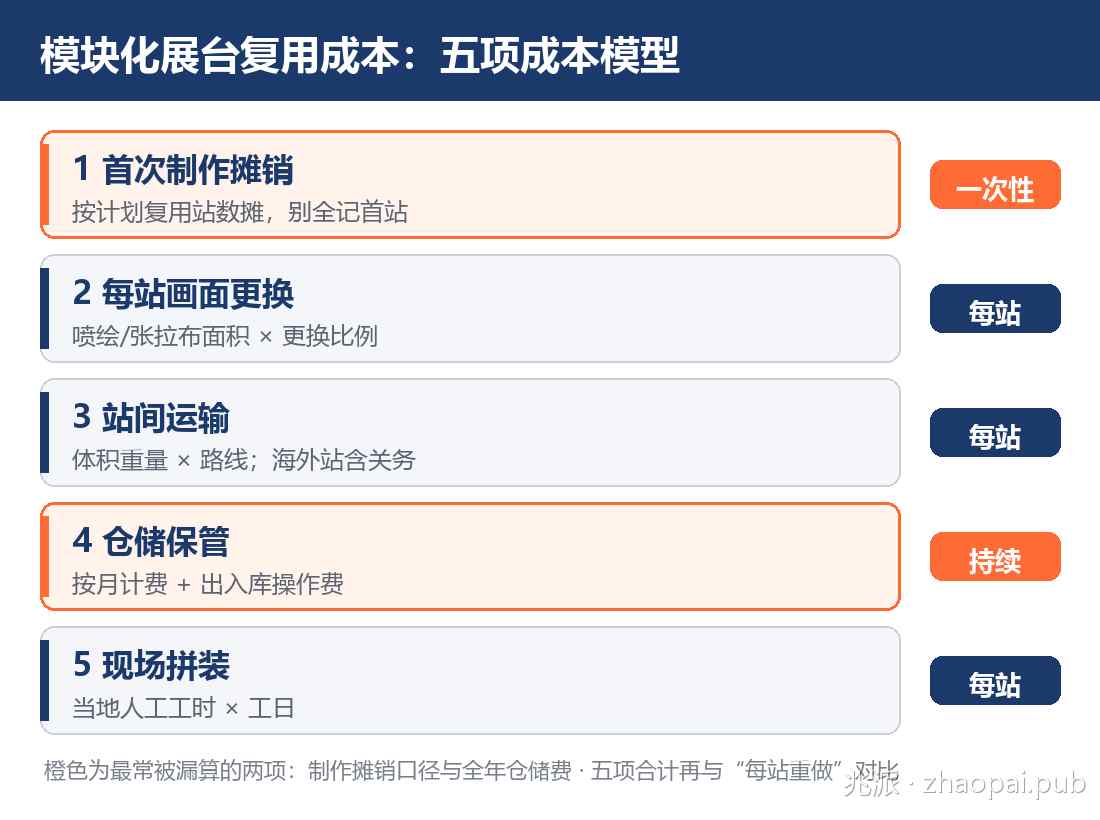

模块化展台五项成本模型信息图:首次制作摊销、每站画面、站间运输、仓储保管、现场拼装

比较"模块化"与"每站重做",两边都按全年合计口径算,模块化一侧包含五项:

成本项发生频率算账口径常被漏算的点
1. 首次制作一次性按计划复用站数摊销,而非计入首站备用件、包装箱体的费用
2. 画面更换每站喷绘/张拉布面积 × 更换比例设计改稿费与打样费
3. 站间运输每站体积重量 × 路线,往返或顺线海外站的关务与暂时进出口安排
4. 仓储保管持续按月计费 + 出入库操作费展期间隔长时全年仓储费可观
5. 现场拼装每站当地人工工时 × 工日不同城市/国家人工与工时规则差异

判断公式的口径是:(首次制作 ÷ 计划复用站数)+ 单站画面 + 单站运输 + 分摊仓储 + 单站拼装,与单站重做一次性展台的报价对比。兆派项目实践中的普遍规律是:站数越多、各站面积越接近、视觉更新比例越低,模块化一侧越占优;但若一年只有 2 站且间隔超过半年,仓储与翻新费用可能吃掉大部分摊销收益,需要逐项落数后再决策,不能默认"模块化一定省钱"。

三、四个判断条件:你的参展计划适合模块化吗

  • 条件 1:年参展站数。一般 3 站以上摊销效果才明显;2 站处于临界区,取决于运输距离和仓储时长;单站参展基本不适用。
  • 条件 2:各站展位面积与开口的一致性。面积在同一档位(如均为 36–54㎡)、开口形式相近,部件利用率才高;如果各站从 9㎡ 到 100㎡ 跨度极大,要么按最小面积设计核心模块、大站补搭,要么放弃整体模块化。
  • 条件 3:品牌视觉的稳定性。主形象一年内基本不变、只换产品信息的,视觉层更换成本低;每站都要换主题造型的,模块化收益有限。
  • 条件 4:仓储与物流的可行性。是否有靠近主要参展城市的仓储资源、站与站之间的排期是否留足运输和翻新时间。海外多站巡展还要确认器材跨境运输的关务安排,相关流程可参考海外展台搭建全流程详解

四个条件中满足前两个是基础;四个都满足时,模块化通常是明确更优解。

四、落地步骤:从决策到第一站

  1. 汇总全年参展计划:列出各站城市、展馆、面积、开口和档期,这是模块设计的输入;
  2. 确定核心模块清单:以出现频率最高的面积档位为基准设计核心模块,明确哪些部件全站通用、哪些按站增配;
  3. 设计可替换画面系统:统一画面尺寸模数与安装方式,让每站只改内容不改结构;
  4. 确定仓储与翻新责任:与搭建商书面约定仓储地点、计费方式、部件损耗翻新标准和出入库检查流程;
  5. 首站验证并复盘:首站结束后按部件清单清点损耗,修订增配计划,再进入后续站点。

五、最常见的四个坑

  • 按单站思维设计首套模块:首站为了效果做了大量异形定制件,后续站点用不上,摊销落空。核心模块应服务全年计划,而不是首站的最大化视觉。
  • 漏算仓储与翻新:只比较了制作与运输,忽略按月累积的仓储费和每次出库的检修翻新费,年底总账超预期。
  • 画面系统不标准:每站画面尺寸各不相同,等于每站重新设计制作,视觉层省钱逻辑失效。
  • 忽略当地施工规则差异:同一套模块在不同展馆的拼装工时、施工资质和进场规则可能不同,海外站尤其明显;每站进场前应以当届参展商手册核对施工与用电要求,不能按上一站经验默认可行。

下一步

如果你正在评估明年的参展计划是否值得做模块化,可以把三个信息整理给我们:全年参展站点与档期、各站展位面积与开口、品牌视觉的更新频率。兆派展览会按本文五项成本口径出具"模块化 vs 每站重做"的对比测算与部件方案。相关阅读:展台搭建费用怎么算展台搭建材料怎么选

信息核验截至 2026-07-28。各展馆施工与用电规则、仓储与运输价格以当届参展商手册及供应商书面报价为准。
